City-Tunnel Leipzig - Bauverlauf Wilhelm-Leuschner Platz



Standpunkt Karstadt Sport

Durch die günstige Lage des Karstadt Sport zum Wilhelm-Leuschner-Platz hier einige Bilder, die den Bauverlauf des Nordteils gut veranschaulichen.
Leider ist das Gebäude seit Dezember 2006 nicht mehr in Betrieb, so dass von diesem Punkt keine Bilder mehr gemacht werden können.

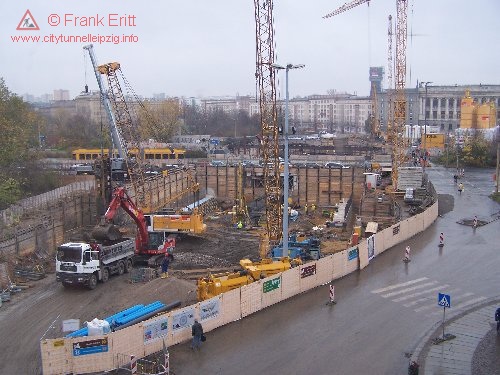

Zustand 24.11.2005

Schlitzwandarbeiten sowie Vorbereitung der Fundamete für die Fertigteile

weitere Bilder von diesem Tag
Wilhelm-Leuschner-Platz

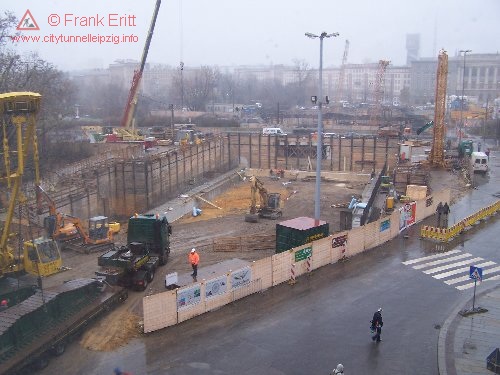

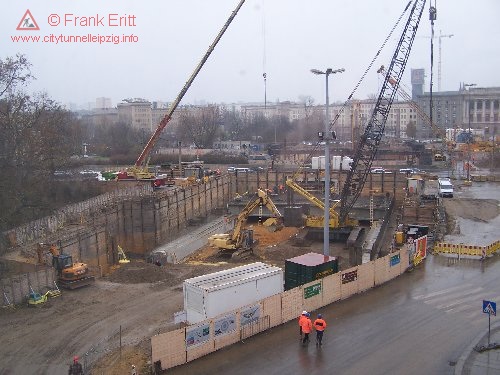

Zustand 13.12.2005

Aufbau Liebherr Gittermastkran und Abbau des kleinen Liebherr Krans (rechts)

weitere Bilder von diesem Tag
Wilhelm-Leuschner-Platz

Zustand 14.12.2005

Montagezustand nach der 1. Montagenacht

weitere Bilder von diesem Tag
Wilhelm-Leuschner-Platz

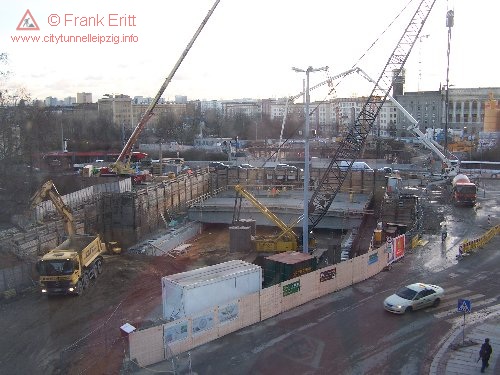

Zustand 16.12.2005

Montagezustand nach der 2. Montagenacht

weitere Bilder von diesem Tag
Bilder von der Bindermontage bei Nacht

Wilhelm-Leuschner-Platz

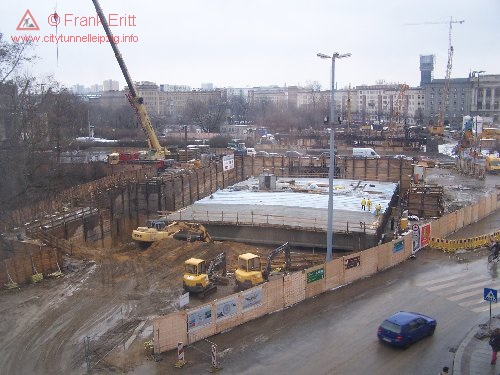

Zustand 20.12.2005

Montagezustand am Ende
Betondecke aufgebracht.

weitere Bilder von diesem Tag
Wilhelm-Leuschner-Platz

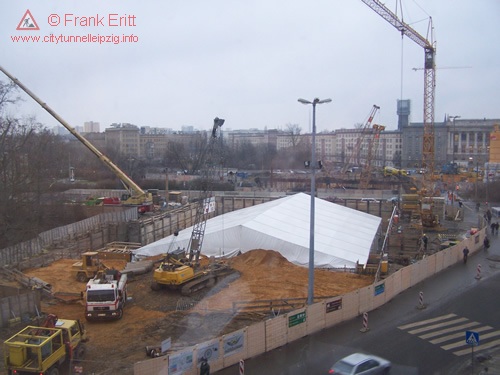

Zustand 05.01.2006

Abdichtung Tunneldecke
Zelt schütz vor Witterung

weitere Bilder von diesem Tag
Wilhelm-Leuschner-Platz

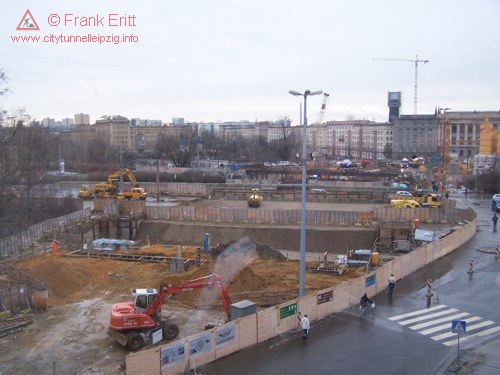

Zustand 20.01.2006

Verfüllung Tunneldecke beendet.
Firma REIF beginnt mit dem Bau der Station der LVB

weitere Bilder von diesem Tag
Wilhelm-Leuschner-Platz

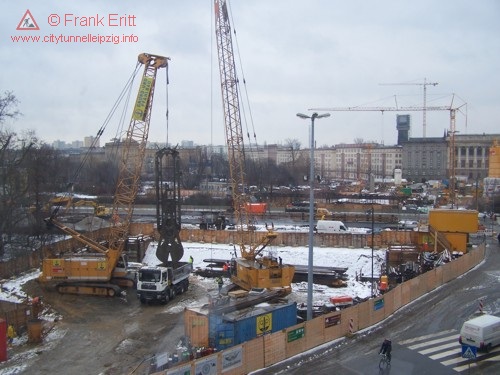

Zustand 07.02.2006

Neubau Gleistrasse am Wilhelm-Leuschner-Platz
Aushub Schlitzwand Nordseite

weitere Bilder von diesem Tag
Wilhelm-Leuschner-Platz

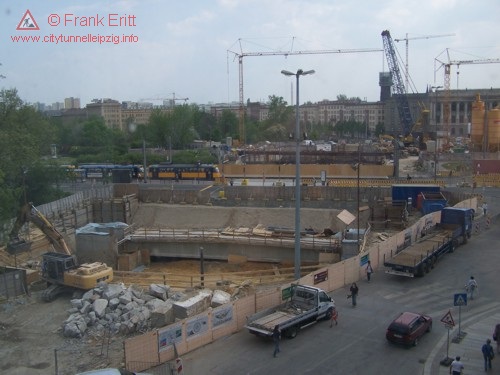

Zustand 09.05.2006

Dichtblockarbeiten abgeschlossen
Einbau Deckenbinder Südseite beginnt

weitere Bilder von diesem Tag
Wilhelm-Leuschner-Platz

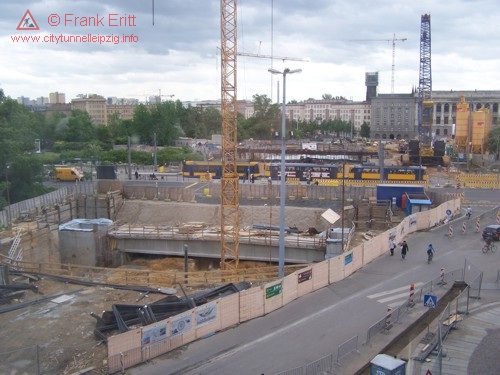

Zustand 19.05.2006


Einbau Deckenbinder Südseite fast abgeschlossen
Rohbau des Eingangs Nord beginnt (Kran aufgestellt)

weitere Bilder von diesem Tag
Wilhelm-Leuschner-Platz

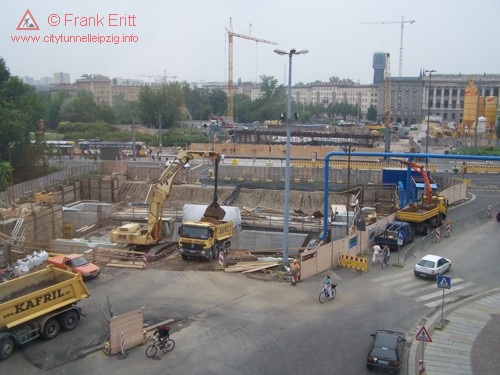

Zustand 07.07.2006


Aushub Station Nordseite
Wilhelm-Leuschner-Platz
