Netzergänzende Maßnahmen - S-Bahn Station Leipzig Leutzsch

ACHTUNG ! ALTE FOTOS GESUCHT!

Der größte Umbau der Leipziger Bahnanlagen ist in vollem Gange. www.citytunnelleipzig.info sucht alte Fotos der Leipziger Bahnhöfe und Gleisanlagen um die Geschichte dieser nicht zu vergessen und online verfügbar zu machen (siehe auch alte Bilder Bayerischer Bahnhof oder Bahnhof Plagwitz oder Stecke Plagwitz - Pörsten). Haben Sie Fotos, Gleispläne oder alte Unterlagen? Treten Sie mit mir in Kontakt über fe@citytunnelleipzig.info und zeigen Sie so anderen Ihre Fotos.
Die besten Bilderserien werden mit meinem Bildband honoriert.
BAyerischer Bahnhof

Beschreibung Station Leipzig Leutzsch

Leipzig
Leutzsch

Die Planung sieht vor, den Bahnhof nach Süden an die Georg-Schwarz-Straße zu verschieben. Dort entstehen jeweils an der Trasse nach Plagwitz und an der Trasse nach Markranstädt Haltepunkte, die von den Brücken in der Georg-Scharz-Straße erreichbar sind. Die Trasse wird im Bereich des alten Bahnhof 4 gleisig. Es entsteht an der Trasse vom Markranstädt ein Überholgleis für Güterzüge östlich der Gleistrasse.

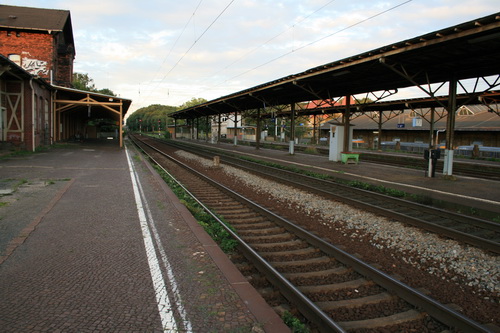

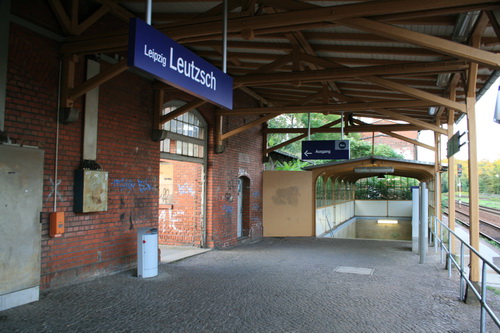

Geschichte Bahnhof Leutzsch

Der Bahnhof Leutzsch ging 22.03.1856 in Betrieb. Er besteht aus 2 Inselbahnsteigen und einem Seitenbahnsteig. Neben den zwei Hauptgleisen Leipzig HBF - Großkorbetha treffen im Bahnhof Leutzsch die Gleise des Güterrings aus Leipzig Wahren und die Strecke aus Zeitz aufeinander. Der Bahnhof Leutzsch war zudem Ziel und Startbahnhof der 28 km langen Strecke nach Merseburg die 1931 fertig gestellt wurde und am 23.05.1998 wieder außer Betrieb ging.

Leipzig Leutzsch Leipzig Leutzsch Leipzig Leutzsch Leipzig Leutzsch

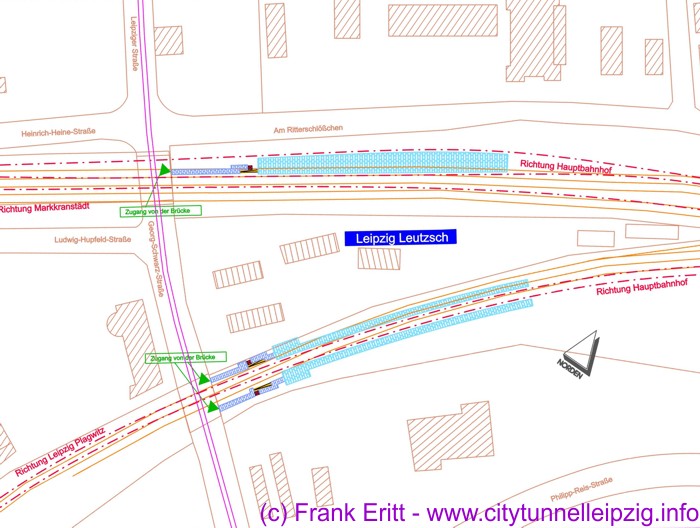

Lageplan Station Leipzig Leutzsch

Lageplan Station Leipzig Leutzsch

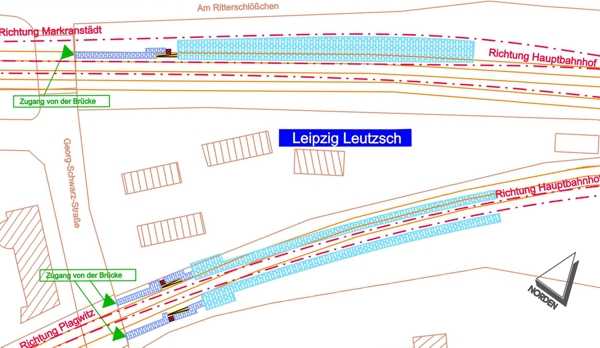

Lageplan Umbau Bahnhof Leutzsch

Leipzig Leutzsch
zum Vergrößern bitte klicken (Kartengrundlage Planfeststellung)

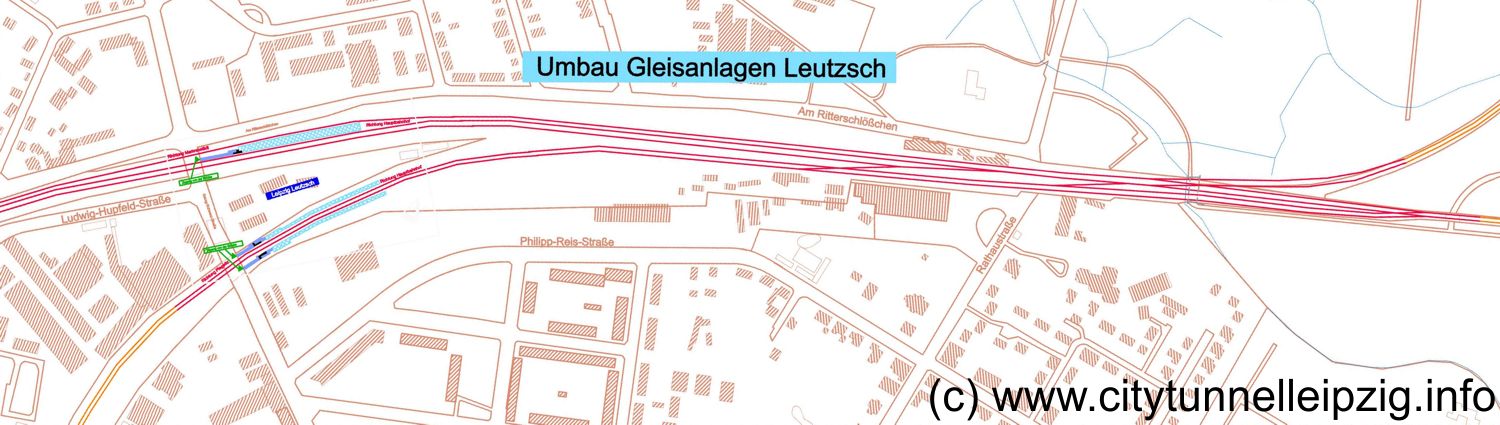

Vorher-Nachher-Punkte Umbau Gleisanlagen Leutzsch

Vorher-Nachher-Punkt - Blick von der Fußgängerbrücke in Leutzsch in Richtung Südwesten.
Vorher-Nachher-Punkt - Blick von der Fußgängerbrücke in Leutzsch in Richtung Nordosten.
Vorher-Nachher-Punkt - Blick von der Brücke der Georg-Schwarz-Straße nach Westen.
Vorher-Nachher-Punkt - Blick von der Brücke der Georg-Schwarz-Straße nach Norden.
Vorher-Nachher-Punkt - Blick von der Brücke Georg-Schwarz-Straße.
Vorher-Nachher-Punkt - Blick vom Bahnsteig nach Süden
Vorher-Nachher-Punkt - Blick vom Bahnsteig nach Norden
Vorher-Nachher-Punkt - Blick von alten Bahnhof Leutzsch nach Norden.
Vorher-Nachher-Punkt - Blick von alten Bahnhof Leutzsch nach Westen.

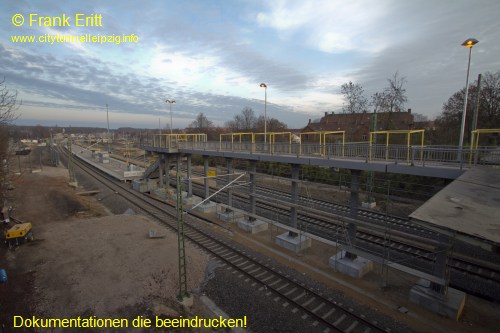

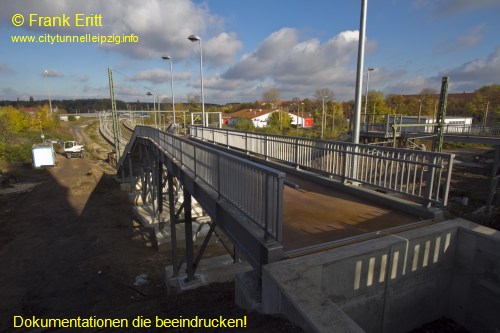

November 2011 - Montage Zugangsbrücke Bahnsteig, Fertigstellung Oberleitungsanlagen

Der Zugang zum neuen Bahnsteig an der Strecke nach Markranstädt ist fertig gestellt. Die Unterstellhäuschen wurden montiert.

Umbau Bahnanlagen Leipzig Leutzsch Umbau Bahnanlagen Leipzig Leutzsch

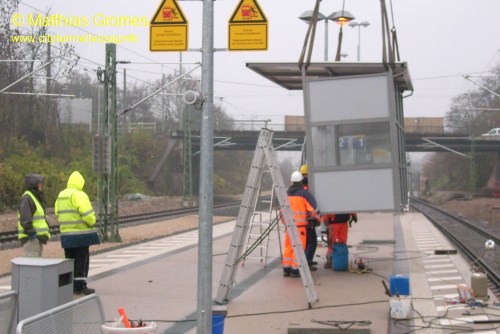

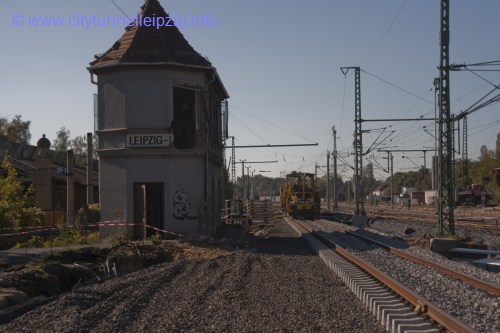

Oktober 2011 - Montage Zugangsbrücke Bahnsteig, Abriss Stellwerk

Die Stahlbrücke für den Zugang zur Georg-Schwarz-Brücke wird in zwei Sperrpausen am 15. und 22.10. montiert. Das alte Stellwerk im Bahnhof Leutzsch wird abgerissen. Das Stellwerk zieht temporär in einem Container ein. Eine neue Gleistrasse liegt genau im Stellwerksbereich.

Umbau Bahnanlagen Leipzig Leutzsch Umbau Bahnanlagen Leipzig Leutzsch

September 2011 - Neubau Gleis West und Anbindung Gleis nach Plagwitz

Der Neubau der Westgleise in Richtung Markranstädt ist fertig gestellt. Die Stützen für den Zugang zur Georg-Schwarz-Brücke sind montiert. Gleichzeitig wird die neue Trasse aus Plagwitz in Richtung Hauptbahnhof errichtet.

Umbau Bahnanlagen Leipzig Leutzsch Umbau Bahnanlagen Leipzig Leutzsch

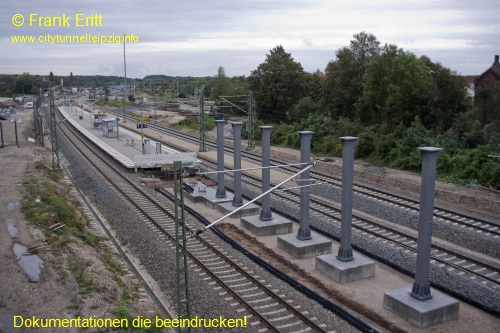

August 2011 - Neubau Gleis West und Anbindung Gleis nach Plagwitz

Der Neubau des Westgleisen in Richtung Markranstädt läuft. Gleichzeitig wird die neue Trasse aus Plagwitz in Richtung Hauptbahnhof errichtet.

Umbau Bahnanlagen Leipzig Leutzsch Umbau Bahnanlagen Leipzig Leutzsch

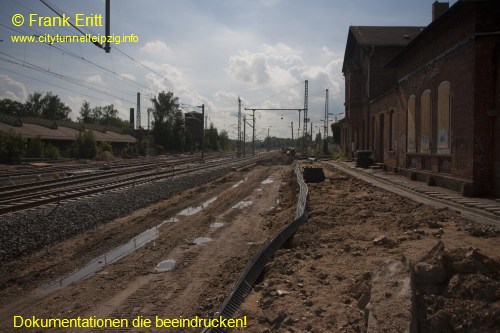

Juli 2011 - Vorbereitungen zur Verbreiterung EÜ Bauerngraben, Rückbau Westgleis

Der neue Bahnsteig in Leutzsch ist in Betrieb. Derzeit hält je Stunde und Richtung ein Zug nach Weißenfels.
An der EÜ Bauerngraben laufen die Vorbereitungen zu dessen Verbreiterung.

Umbau Bahnanlagen Leipzig Leutzsch Umbau Bahnanlagen Leipzig Leutzsch

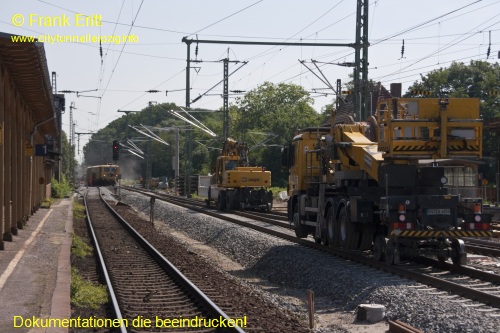

Juni 2011 - Anbindung neue Gleisanlagen, prov. Inbetriebnahme Bahnsteig Leipzig Leutzsch

Der zweite Seitenbahnsteig an der Strecke nach Plagwitz wurde montiert. An der Strecke nach Markranstädt werden die Fundamente für den Zugang zur Georg-Schwarz Brücke errichtet.

Umbau Bahnanlagen Leipzig Leutzsch Umbau Bahnanlagen Leipzig Leutzsch

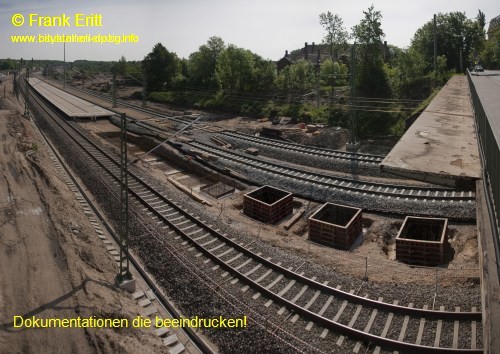

Mai 2011 - Montage Seitenbahnsteig und Errichtung Zugänge

Der zweite Seitenbahnsteig an der Strecke nach Plagwitz wurde montiert. An der Strecke nach Markranstädt werden die Fundamente für den Zugang zur Georg-Schwarz Brücke errichtet.

Umbau Bahnanlagen Leipzig Leutzsch Umbau Bahnanlagen Leipzig Leutzsch

März - April 2011 - Aufbau neuer Gleisanlagen, Güterüberholgleis fertig gestellt

Die neuen Gleisanlagen im mittleren Teil sind so gut wie fertig gestellt. Das Überholgleis aus Markranstädt in Richtung Güterring ist ebenfalls fertig. Der Bau der Oberleitung ist in vollem Gange.

Umbau Bahnanlagen Leipzig Leutzsch Umbau Bahnanlagen Leipzig Leutzsch

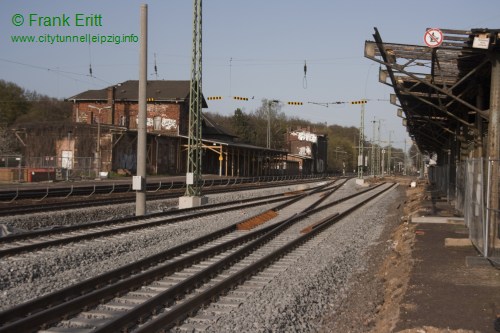

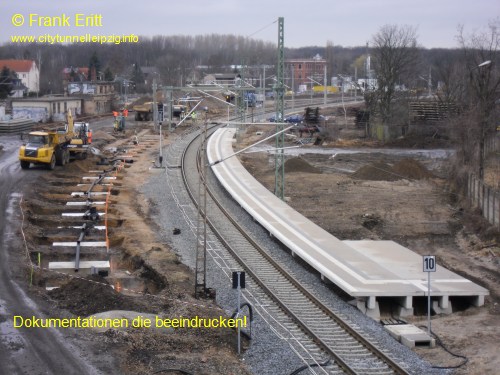

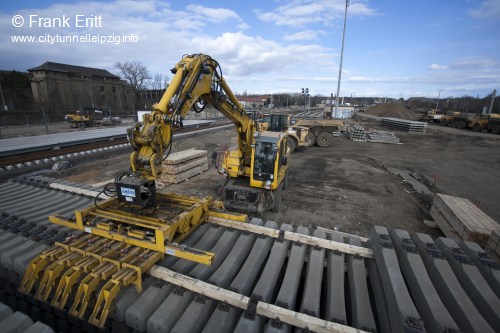

März 2011 - Aufbau neuer Gleisanlagen, Fundamente Seitenbahnsteig

Der Aufbau der neuen Gleistrasse geht weiter voran. Die Gleise und Weichen im Bereich des alten Bahnhof Leutzsch werden montiert. Die Fundamente für den zweiten Seitenbahnsteig in Richtung Plagwitz sind fertig.

Umbau Bahnanlagen Leipzig Leutzsch Umbau Bahnanlagen Leipzig Leutzsch

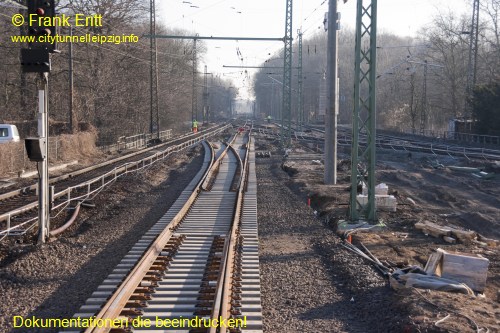

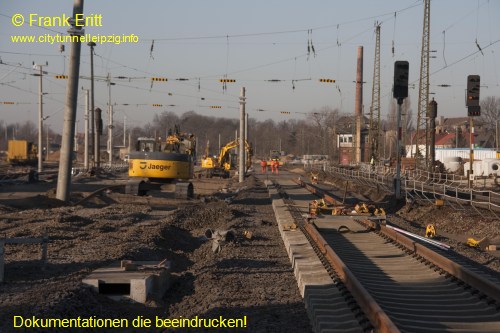

Februar 2011 - Aufbau neuer Gleisanlagen

Nach dem Rückbau der Gleisanlagen läuft der Aufbau der neuen Trasse. Neben dem stadteinwärtigen Gleis der Strecke aus Markranstädt (6367), wird auch das stadtauswärtige Gleis der Strecke nach Zeitz (6383) neu errichtet. Zuerst wird der Unterbau neu aufgebaut. Anschließend erfolgt der Aufbau des Gleise.

Umbau Bahnanlagen Leipzig Leutzsch Umbau Bahnanlagen Leipzig Leutzsch

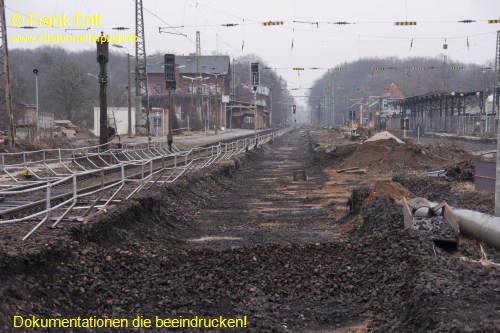

Januar 2011 - Rückbau Gleisanlagen und Bahnsteig 2,3 im Bahnhof Leutzsch

Der Rückbau der alten Gleisanlagen ist in vollem Gange. Nun weicht auch der Bahnsteig 2,3 am Bahnhof Leutzsch. Die Fußgängerunterführung wird ebenfalls abgebrochen.

Umbau Bahnanlagen leipzig Leutzsch Umbau Bahnanlagen leipzig Leutzsch

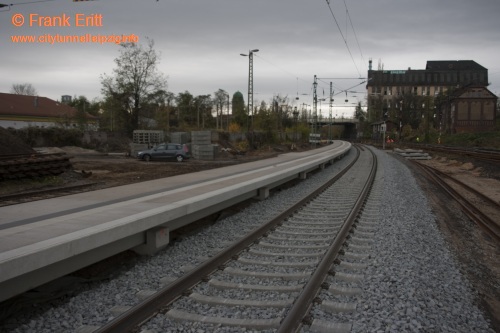

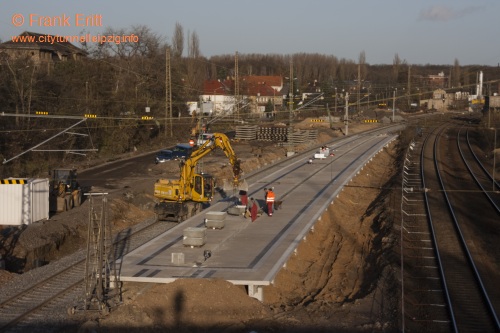

November 2010 - Gleisbau erster Bauabschnitt

Das Gleis West in Richtung Markranstädt und das Gleis Ost Richtung Plagwitz wird fertig gestellt.

Umbau Bahnanlagen leipzig Leutzsch Umbau Bahnanlagen leipzig Leutzsch

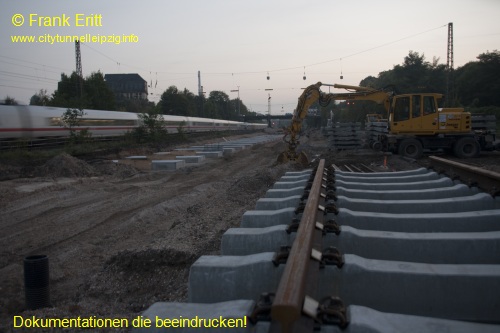

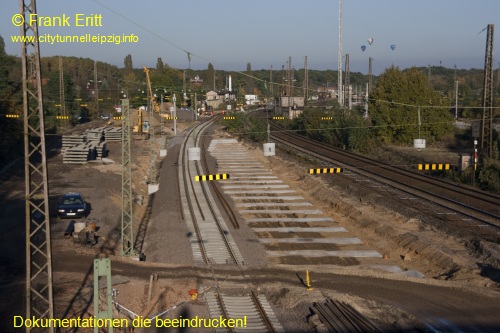

Oktober 2010 - Gleisbau erster Bauabschnitt

Das Gleis West in Richtung Markranstädt und das Gleis Ost Richtung Plagwitz entsteht.

Umbau Bahnanlagen leipzig Leutzsch Umbau Bahnanlagen leipzig Leutzsch

September 2010 - Bau der neuen Bahnsteige

Die ersten Fundamente lassen die neuen Bahnsteige erahnen. Die Gleistrassen werden mit Frostschutzschichten versehen.

Umbau Bahnanlagen leipzig Leutzsch Umbau Bahnanlagen leipzig Leutzsch

August 2010 - Tiefbau, Gründung Oberleitungsmasten

Der Tiefbau beginnt. Die ersten Fundamente der Oberleitungsmasten werden errichtet und erste Masten gesetzt.

Umbau Bahnanlagen leipzig Leutzsch Umbau Bahnanlagen leipzig Leutzsch

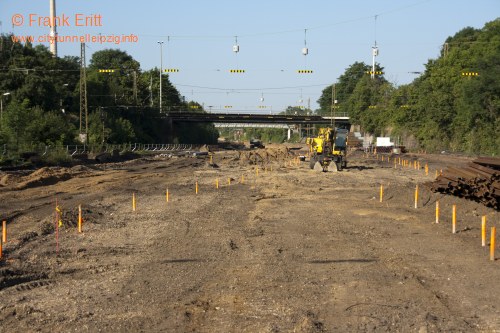

Juli 2010 - Tiefbau, Gründung Oberleitungsmasten

Der Tiefbau beginnt. Die ersten Fundamente der Oberleitungsmasten werden errichtet und erste Masten gesetzt.

Umbau Bahnanlagen leipzig Leutzsch Umbau Bahnanlagen leipzig Leutzsch

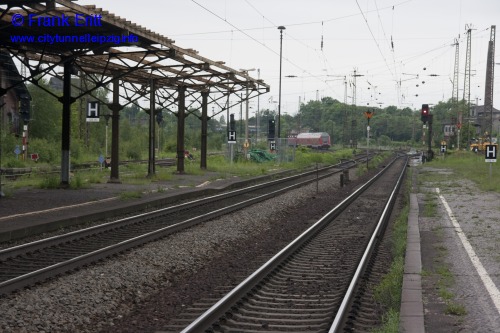

Juni 2010 - Rückbau Gleisanlagen beginnt

Der Rückbau der Gleisanlagen beginnt. Parallel wird die Oberleitung in nicht mehr benötigten Gleisen abgebaut.

Umbau Bahnanlagen leipzig Leutzsch Umbau Bahnanlagen leipzig Leutzsch
Bilder und Text Frank Eritt- letzte Änderung 29.01.2012 - 21:01
