City-Tunnel Leipzig - Einbindung ins bestehende Netz Nord

Beschreibung der Station

Die Einbindung ins bestehende Netz Nord beginnt ab Juni 2009. Die Leistung wurde gesondert ausgeschrieben und läuft parallel.

Die Bauausführung übernimmt Arbeitsgemeinschaft:
"ARGE Nordeinbindung City Tunnel Leipzig":
DB Bahnbaugruppe
HERMANN KIRCHNER Bauunternehmung(als Nachunternehmer).

Neben dem Gleisbau wird die Station Leipzig Nord/Berliner Brücke (In der Planung Station Theresienstraße) sowie das Überwerfungsbauwerk MTh errichtet. Diese Bauwerke werden auf extra Seiten begleitet.

Gleisplan Einbindung Nord incl. Netzergänzender Maßnahmen Nord

Gleisplan Einbindung Süd incl. Netzergänzender Maßnahmen Nord

Vorher- Nachher Bilder Einbindung Nord

Vorher Nachher Bild Bahnsteig 6
180 Grad Bild Gleis 6
Vorher Nachher Bild Westportal - Blick nach Süden
Vorher Nachher Bild Westportal - Blick nach Westen
Vorher Nachher Bild vom Ende der Westrampe - Blick nach Süden
Vorher Nachher Bild vom Ende der Westrampe - Blick nach Westen

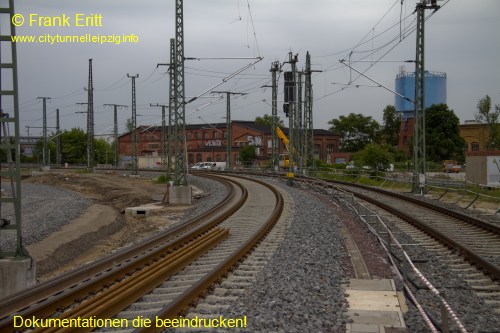

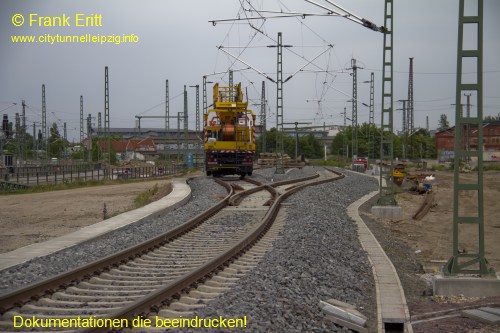

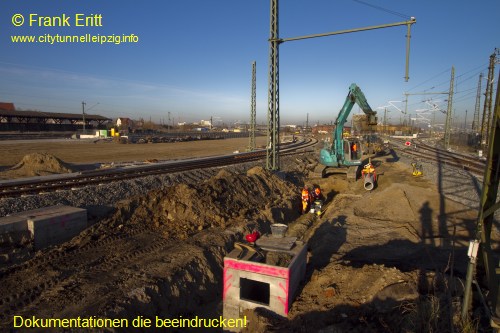

November 2011 - Neubau Kabeltrassen und Entwässerungsleitungen Gleis 8

Neue Kabeltrassen und Entwässerungsleitungen werden verlegt.

Neubau KabeltrassenRückbau Kabeltrassen

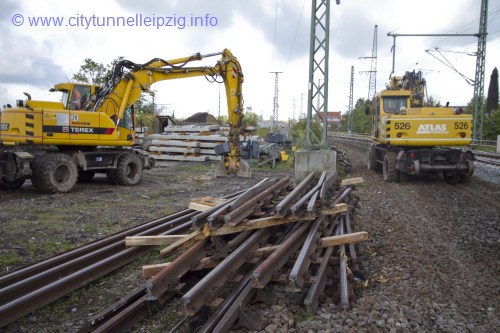

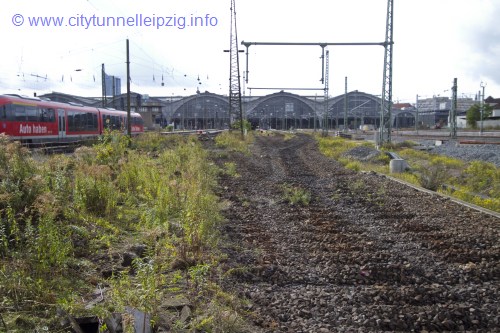

Oktober 2011 - Rückbau Gleisanlagen Anbindung Gleis 8

Die alten Gleise für den Anschluss an das Gleis 8 an den Hauptbahnhof wurden abgebrochen.

Rückbau Gleisanlagen Anbindung Gleis 8Rückbau Gleisanlagen Anbindung Gleis 8

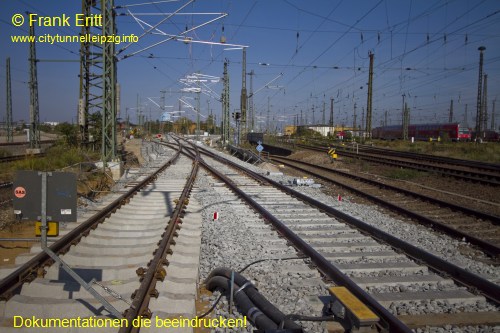

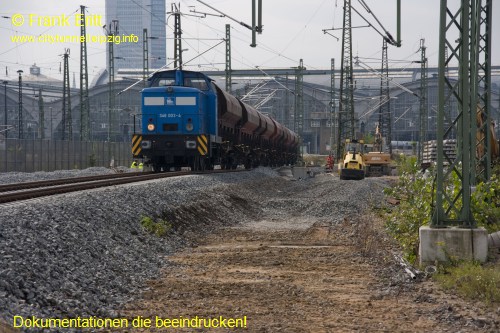

September 2011 - Nordgleis Strecke 6367 in Betrieb, Einbau Weiche 119, 120

Nach einer einwöchigen Sperrpause ist das neue Gleis in Betrieb. Zudem wurde noch die Weiche 119 und 120 eingebaut und ein Gleis der Abstellanlage angeschlossen.

Einbau Weiche 119, 120Schotterung neue Gleistrasse

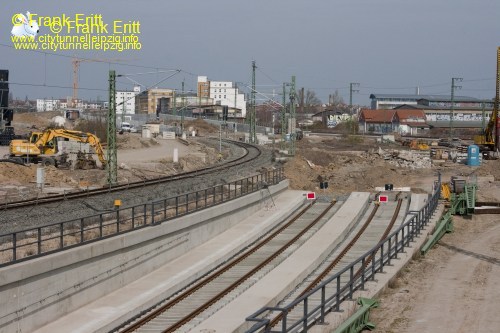

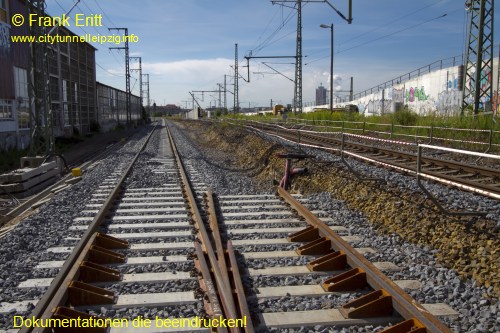

Juli - August 2011 - Fertigstellung Nordgleis Strecke 6367 und Stützwand Nordost

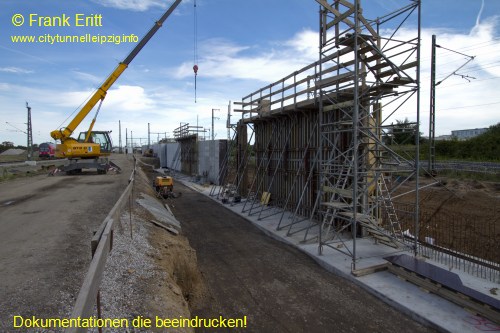

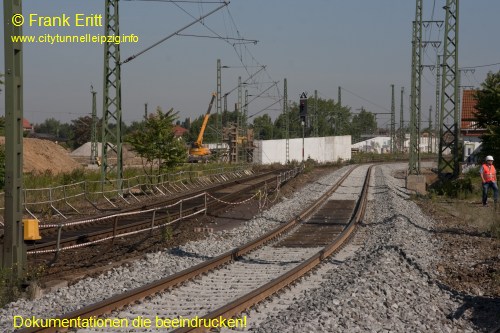

Das neue Gleis nach Markranstädt liegt. Nun wird die Sicherungstechnik installiert. Die Stützwand Nordost des Überwerfungsbauwerkes wächst unterdessen weiter.

City-Tunnel Leipzig - Einbindung ins bestehende Netz NordFertigstellung Nordgleis

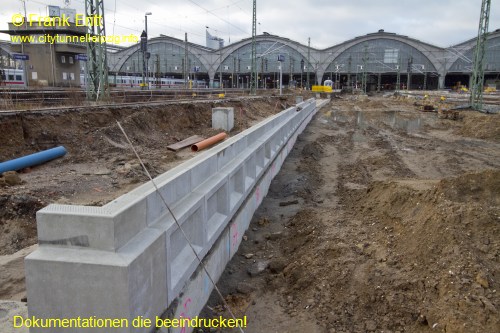

Juni 2011 - Neubau Stützwand Nordost, Neubau Nordgleis Strecke 6367

Der Aushub der Baugrube für die Stützwand Nordost schreitet voran. Das neue Nordgleis nach Markranstädt wurde verlegt und gestopft.

Neubau NordgleisNeubau Stützwand Nordost

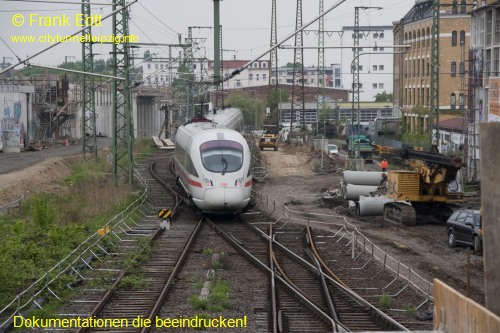

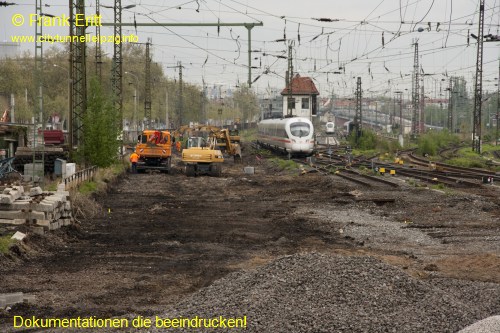

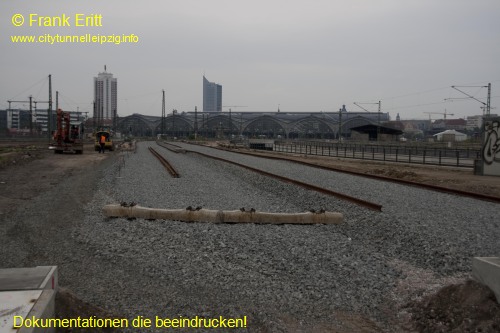

Mai 2011 - Neubau Abstellanlage - Neuaufbau Nordgleis Strecke 6367

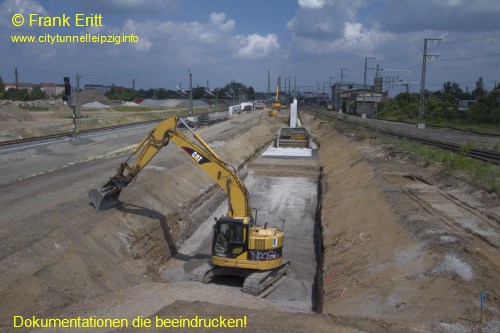

Nachdem die Trasse des Nordgleises zurückgebaut wurde, beginnt der Einbau der Frostschutzschicht bis zum Planum. Der erste Teil der Stützwand Nordost ist fertig gestellt.

Neuaufbau NordgleisNeuaufbau Nordgleis

April 2011 - Neubau Abstellanlage - Rückbau Nordgleis Strecke 6367

Nach der Inbetriebnahme des Überwerfungsbauwerkes werden die nördlichen Gleisanlagen neu errichtet. Das stadtauswärtige Gleis wird zuerst zurückgebaut.
Zwischen West und Nordrampe werden zwei Abstellanlagen für Züge errichtet.

Rückbau Nordgleis Strecke 6367Neubau Abstellanlage

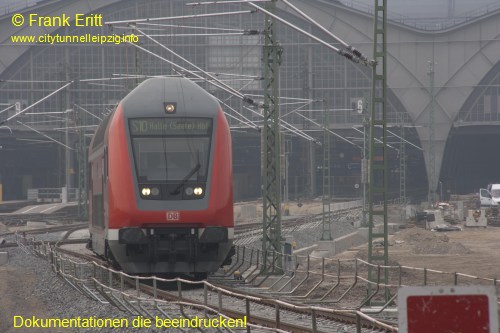

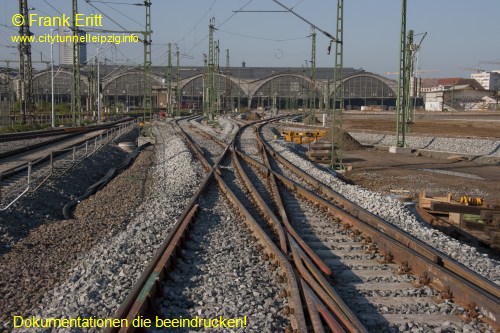

März 2011 - Inbetriebname Gleis 6,7 über neue Gleisanlagen

In einer Sperrpause vom 9. - 11.03.2011 wurden die Gleise 6,7 an das neue Gleisnetz angebunden. Die Züge der S1 verkehren nun durch das Überwerfungsbauwerk MTh.

Inbetriebname Gleis 6,7Inbetriebname Strecke 6367 Süd

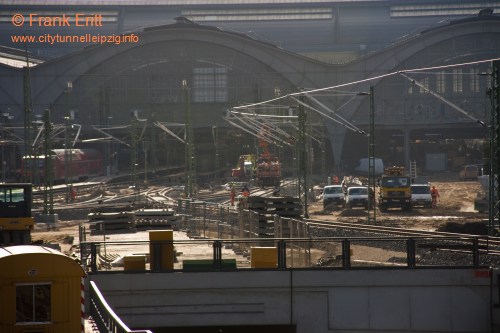

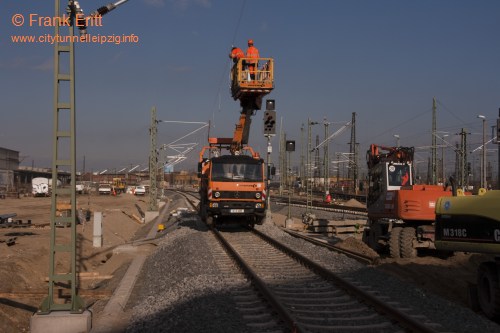

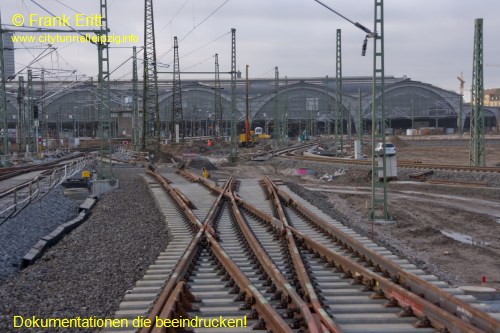

Januar - Februar 2011 - Oberleitung, Signaltechnik Anbindung Hauptbahnhof

Montage der Oberleitung sowie der Signalanlagen zur Anbindung Gleis 6.

City-Tunnel Leipzig - Einbindung ins bestehende Netz NordCity-Tunnel Leipzig - Einbindung ins bestehende Netz Nord

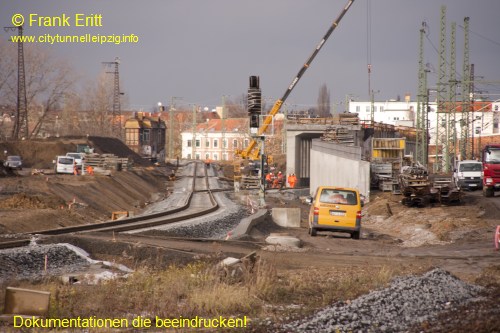

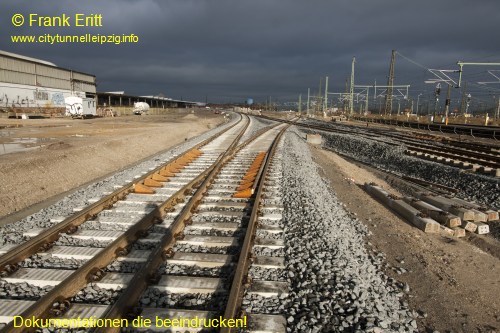

November 2010 - Gleisbau Anbindung Hauptbahnhof

Nach dem verlegen der Schwellen und Schienen wird das Gleis mit Schotter versehen und gestopft und gerichtet.

City-Tunnel Leipzig - Einbindung ins bestehende Netz NordCity-Tunnel Leipzig - Einbindung ins bestehende Netz Nord

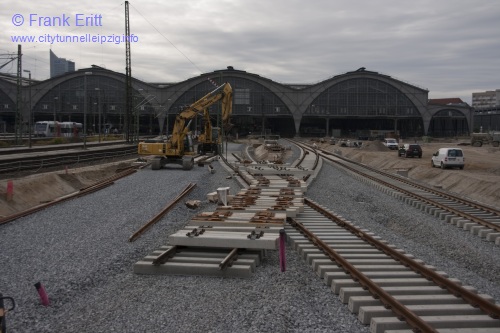

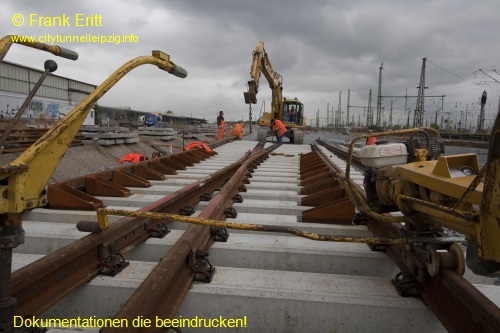

Oktober 2010 - Gleisbau Anbindung Hauptbahnhof

Die ersten Schwellen und Schienen werden verlegt. Der Tiefbau geht in Richtung Überwerfungsbauwerk MTh weiter.

City-Tunnel Leipzig - Einbindung ins bestehende Netz NordCity-Tunnel Leipzig - Einbindung ins bestehende Netz Nord

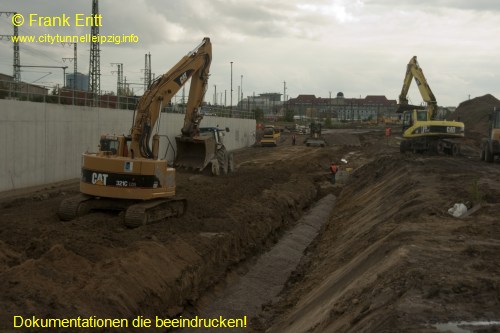

September 2010 - Tiefbau Anbindung Hauptbahnhof beginnt Gleis 6,7 beginnt

Nach Fertigstellung des südlichen Teils des Überwerfungsbauwerkes MTh beginnen die Tiefbauarbeiten für den Neuaufbau der Gleise in Richtung Hauptbahnhof.

City-Tunnel Leipzig - Einbindung ins bestehende Netz NordCity-Tunnel Leipzig - Einbindung ins bestehende Netz Nord

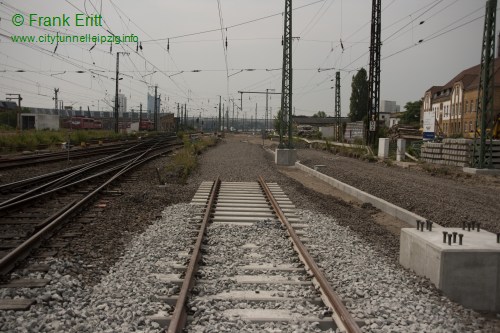

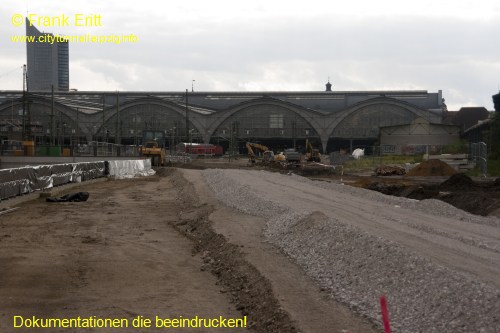

Mai - Juni 2010 - Tiefbau Einbindung Nord

Die ersten Gleise nördlich der Pleißebrücke werden verlegt.

City-Tunnel Leipzig - Einbindung ins bestehende Netz NordCity-Tunnel Leipzig - Einbindung ins bestehende Netz Nord

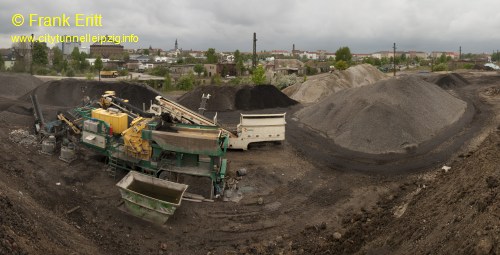

Mai - Juni 2010 - Tiefbau nördlich der Pleißebrücke

Rohrleitungen und Kabelverlegung in der Nordeinbindung. Der Zurückgebaute Schotter wird recycelt und für den Widereinbau aufbereitet.

City-Tunnel Leipzig - Einbindung ins bestehende Netz NordCity-Tunnel Leipzig - Einbindung ins bestehende Netz Nord

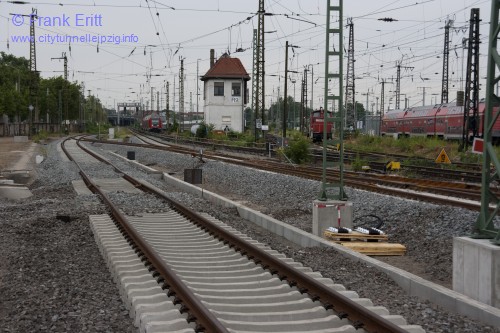

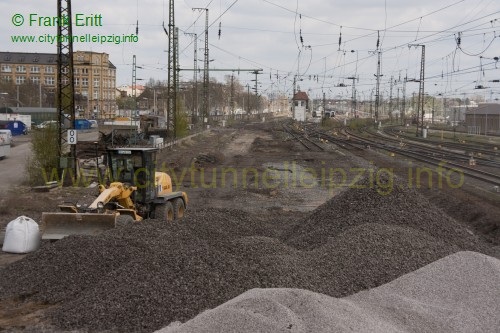

April 2010 - Gleisrückbau - Tiefbau

Nach dem Gleisrückbau nördlich der Rampe Nord wird der Unterbau ausgebaut und aufgearbeitet. Die Tiefbauarbeiten beginnen.

City-Tunnel Leipzig - Einbindung ins bestehende Netz NordCity-Tunnel Leipzig - Einbindung ins bestehende Netz Nord

Lesen Sie mehr zum Thema
Informationen zur Festen Fahrbahn
Informationen zur Bahntechnischen Ausrüstung
Station Leipzig MDR
Station Leipzig Bayerischer Bahnhof
Station Leipzig Wilhelm-Leuschner-Platz
Station Leipzig Markt
Station Leipzig Hauptbahnhof
Schildtunnel

Ihre Meinung schreiben oder Kontakt mit dem Webmaster:
Eintrag ins Gästebuch.
Kontakt zu den Autoren.
Schreiben Sie uns Ihre Fragen zum City-Tunnel, oder schauen Sie in unsere FAQ.

Vielen DANK !

Bilder und Text Frank Eritt - letzte Änderung 05.02.2012 - 17:02
